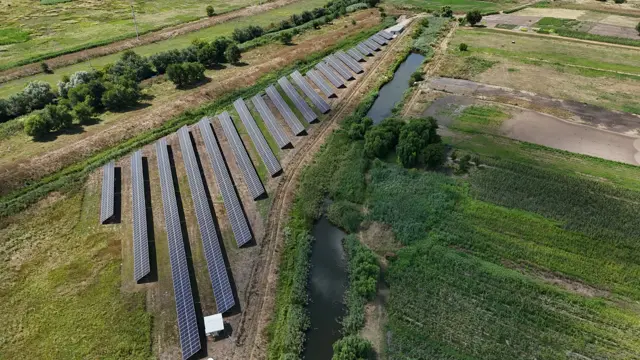

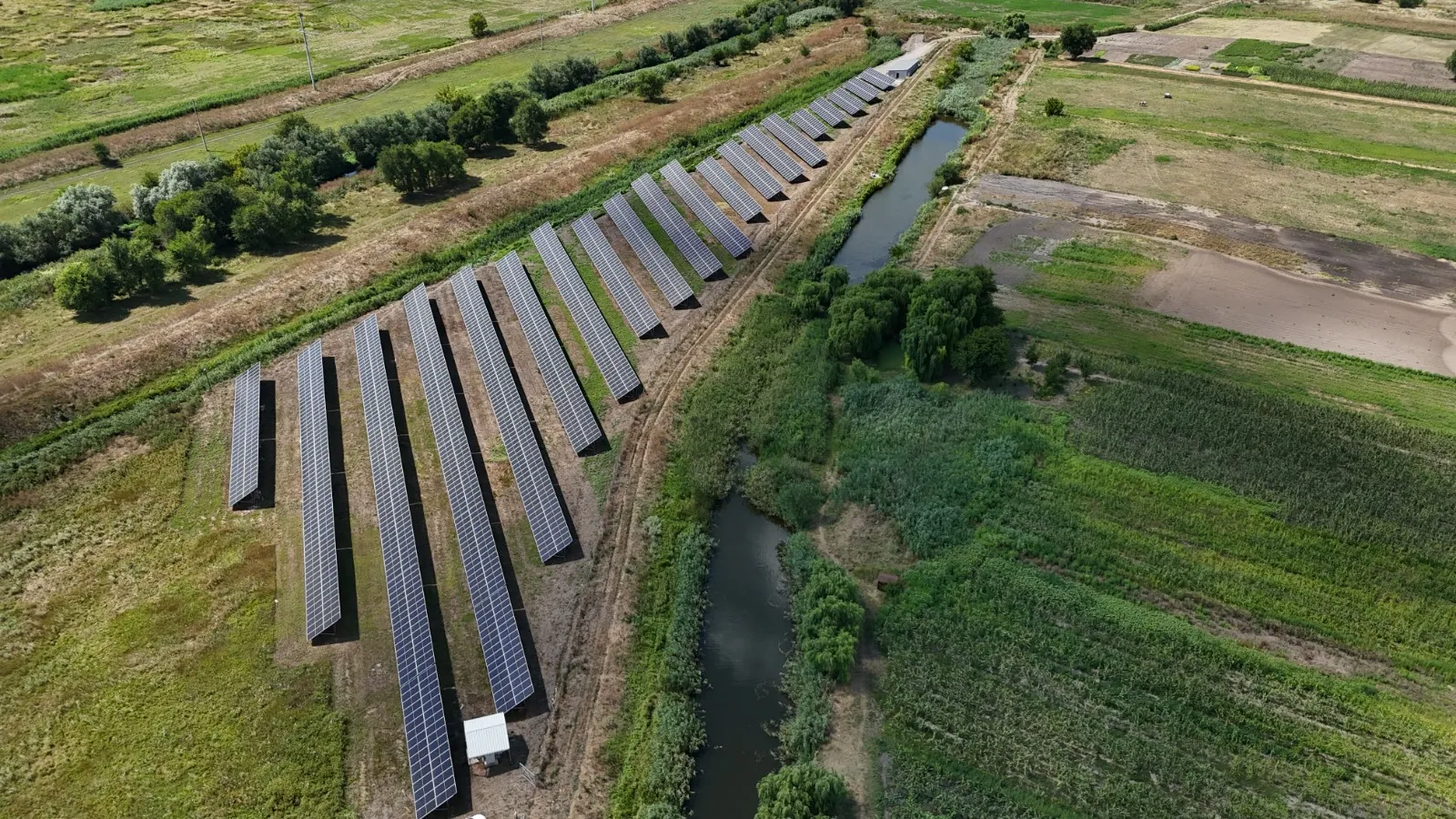

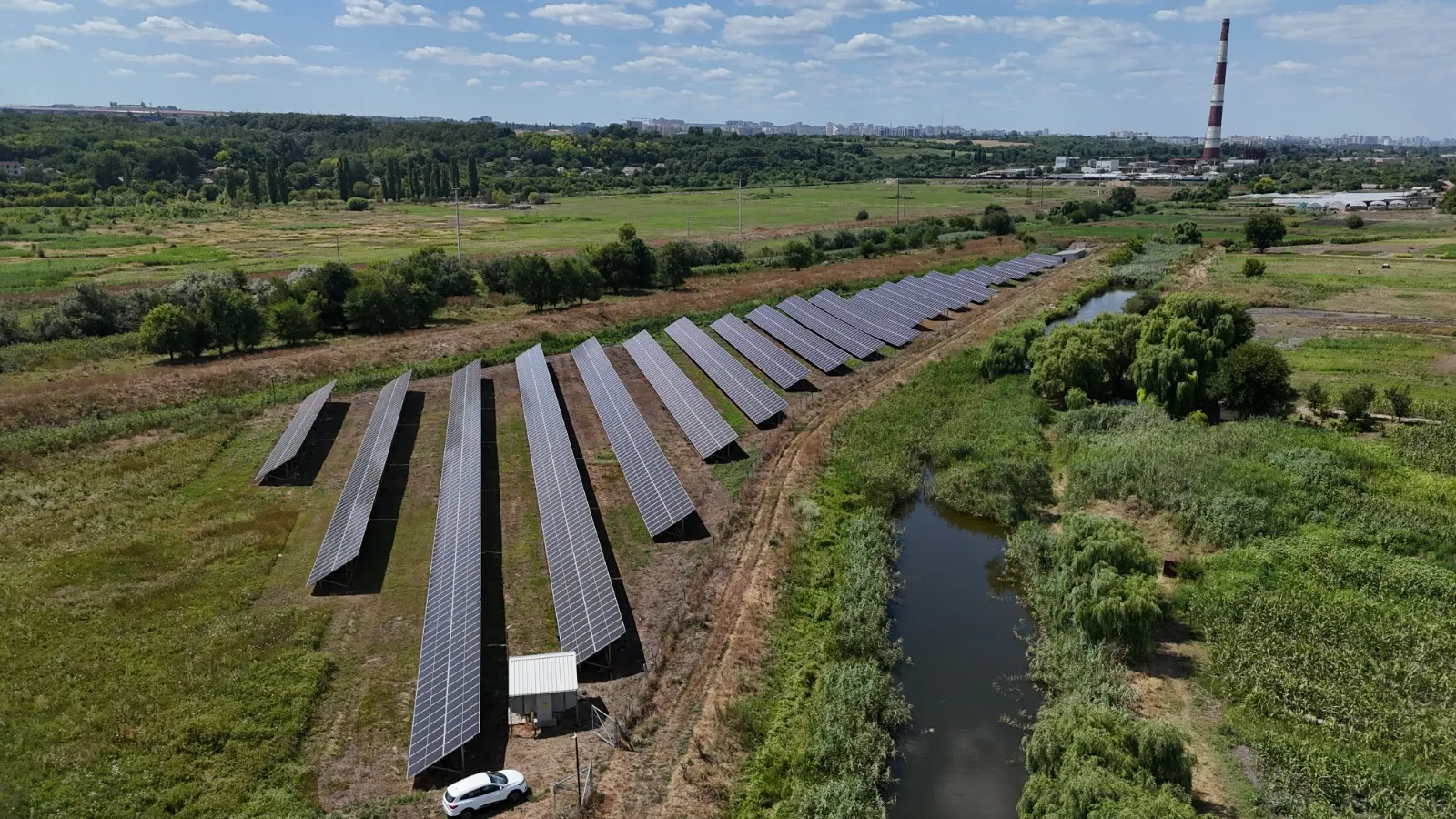

Primul nostru parc la cheie

Parc fotovoltaic de 990 kW în Bîc, Bubuieci — realizat la cheie de CIVAC

Primul nostru parc fotovoltaic, realizat integral de echipa CIVAC: proiectare, lucrări de teren, montaj, post de transformare, conectare și punere în funcțiune. Funcționează din ianuarie 2025, iar următorul pas este integrarea unui sistem de stocare Hoymiles.

990 kWputere instalată
9invertoare Huawei SUN2000
Bîc, Bubuiecimun. Chișinău
ianuarie 2025punere în funcțiune

Ce am realizat

  • Proiectare și dimensionare
  • Lucrări de teren și trasee de cabluri
  • Structuri și panouri fotovoltaice
  • 9 invertoare Huawei SUN2000-100/115KTL-M2
  • Post de transformare
  • Tablouri, conexiuni și punere în funcțiune

De la proiect la exploatare, pas cu pas

  1. 1

    Proiectare

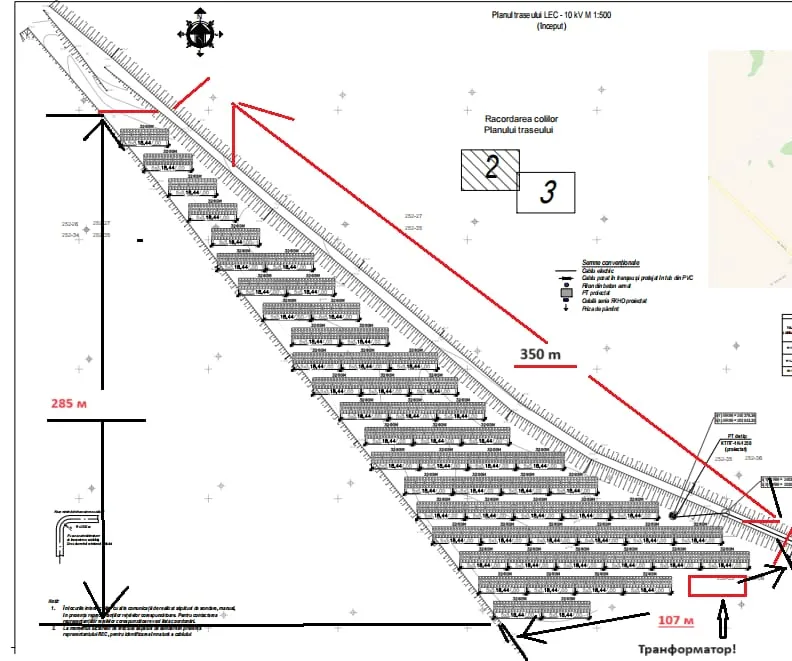

    Studiul terenului, proiectul tehnic și planul de amplasare a rândurilor de panouri și a postului de transformare.

  2. 2

    Lucrări de teren

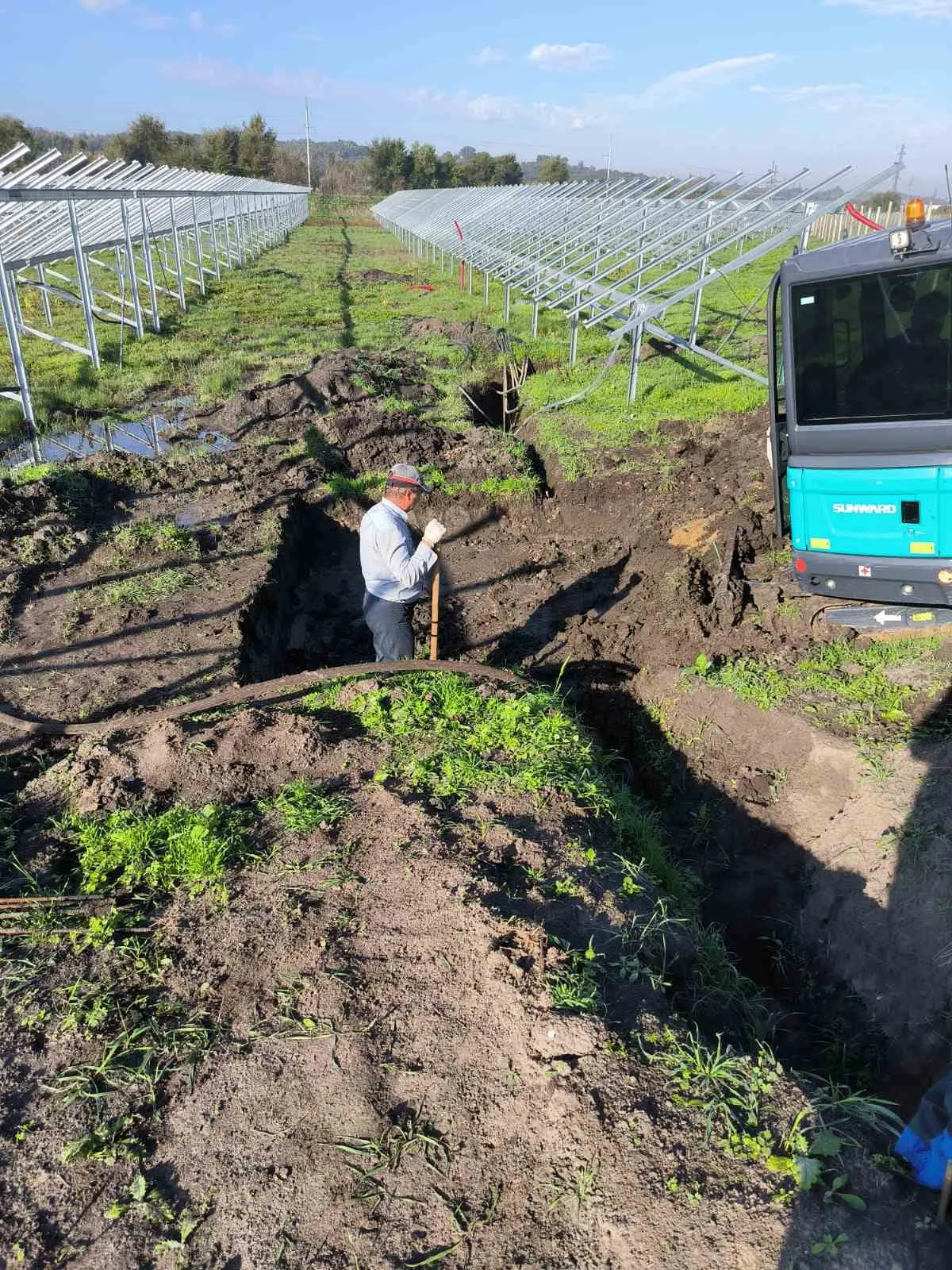

    Pregătirea terenului, săpături și trasee pentru cablurile de putere și de comunicație.

  3. 3

    Structuri și panouri

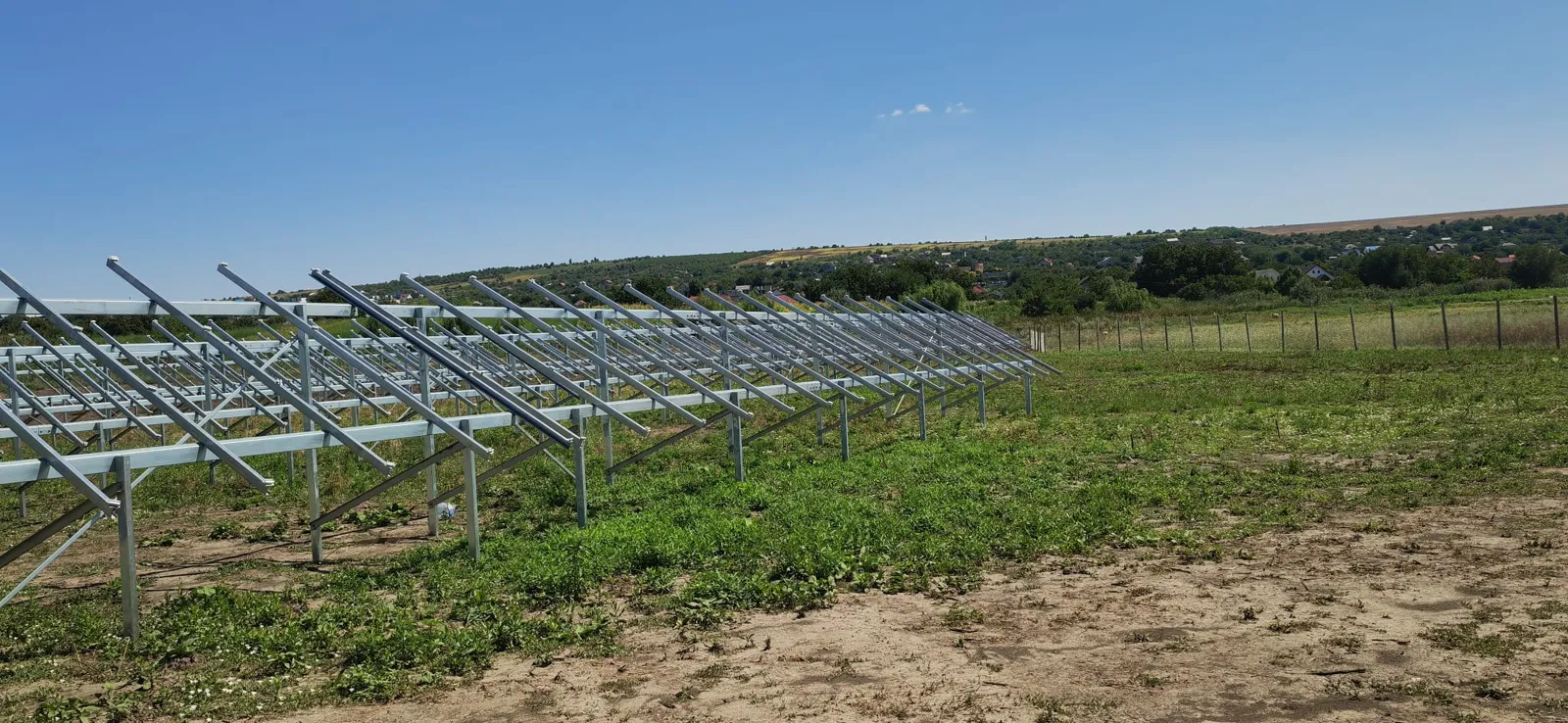

    Montajul structurilor metalice și al panourilor fotovoltaice pe rânduri.

  4. 4

    Invertoare Huawei

    Montajul celor 9 invertoare Huawei SUN2000 direct pe structuri, lângă panouri.

  5. 5

    Post de transformare

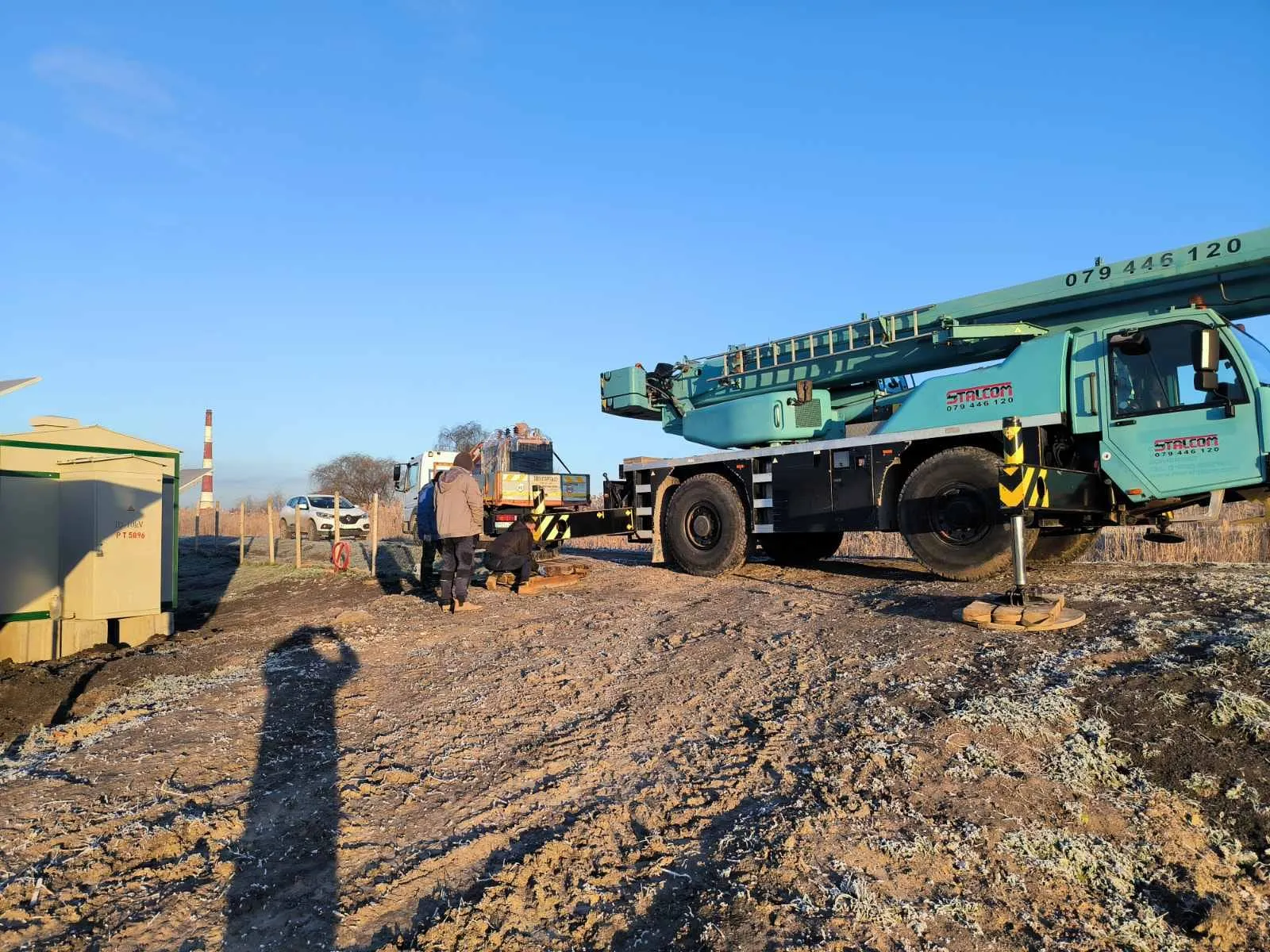

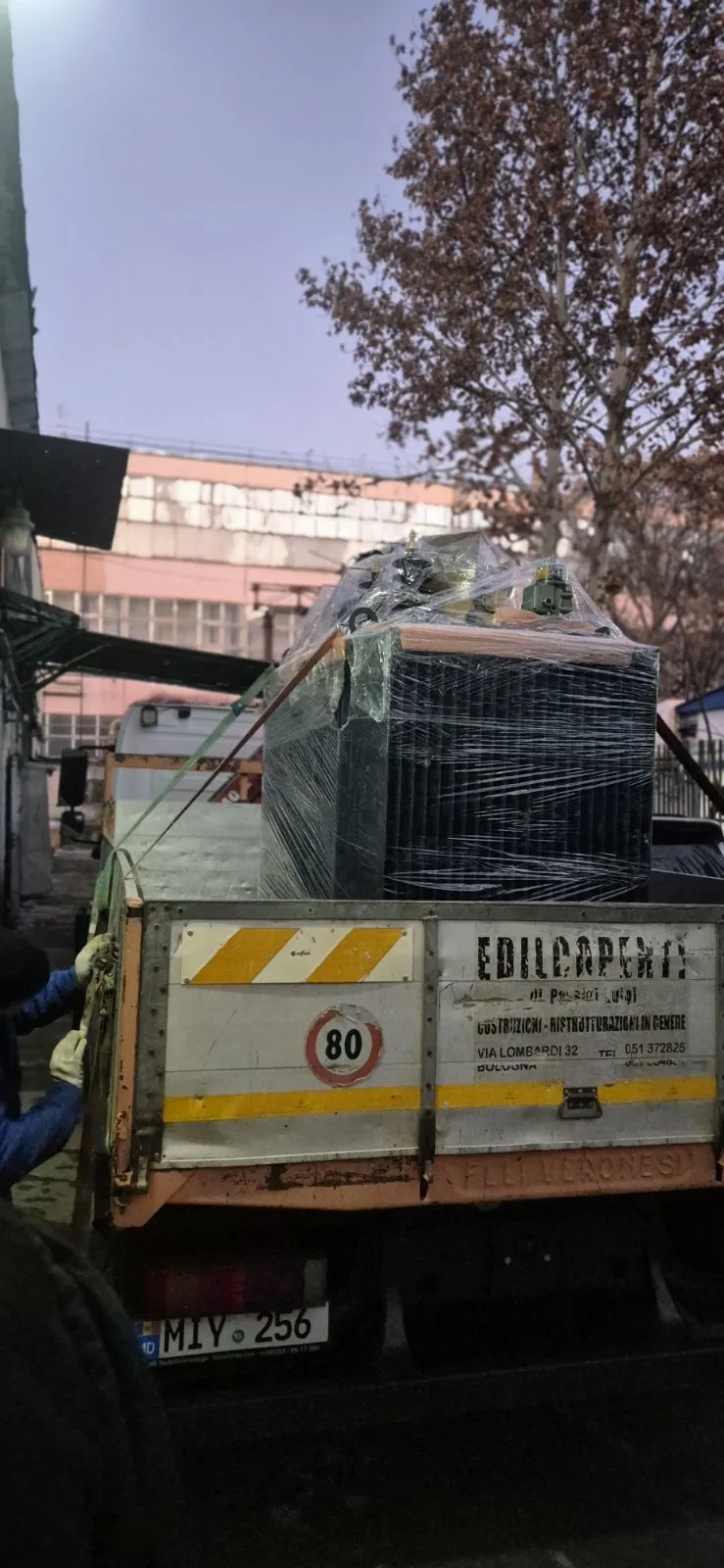

    Livrarea transformatorului și montarea lui cu macaraua în postul de transformare al parcului.

  6. 6

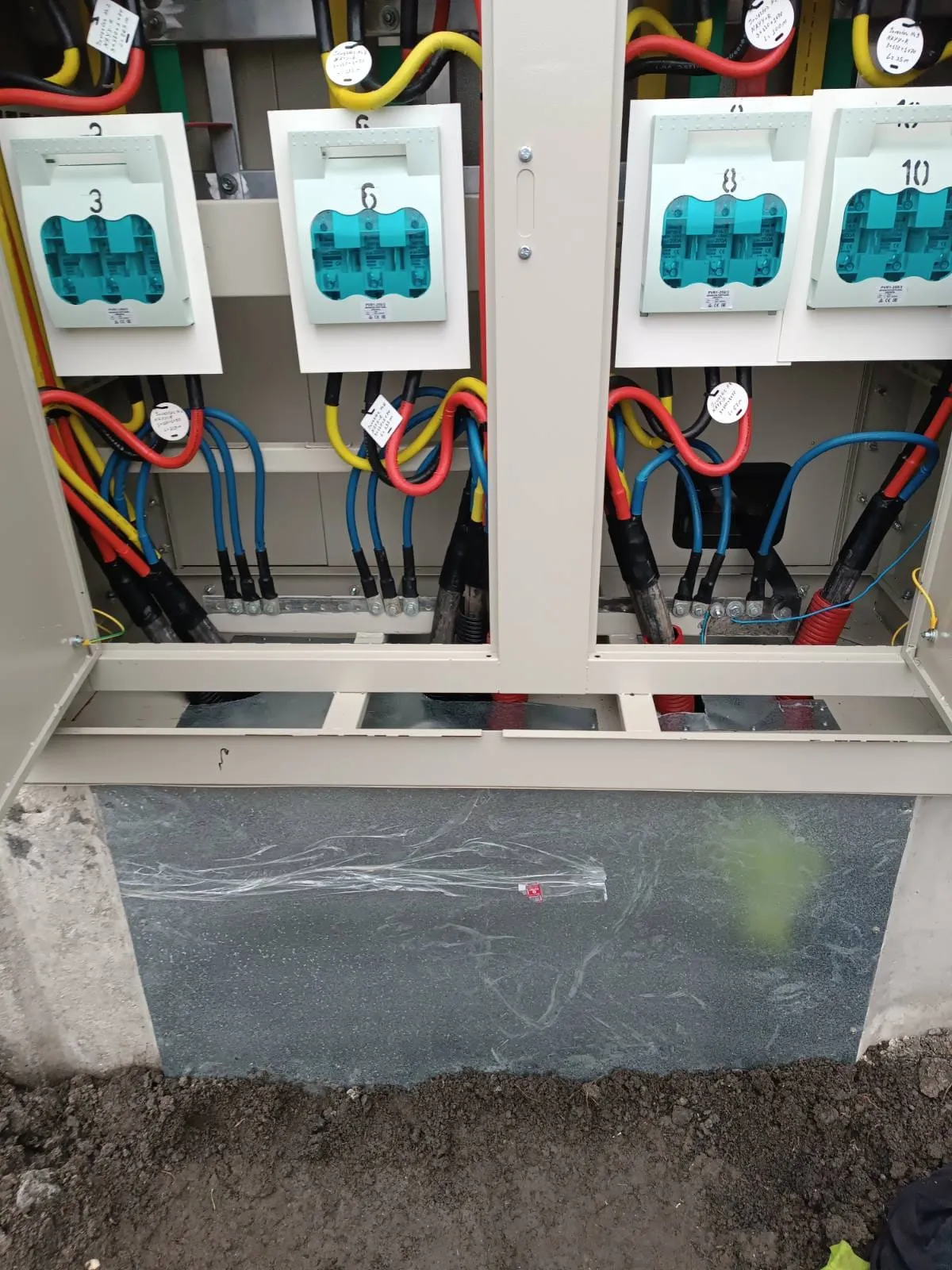

    Tablouri și conexiuni

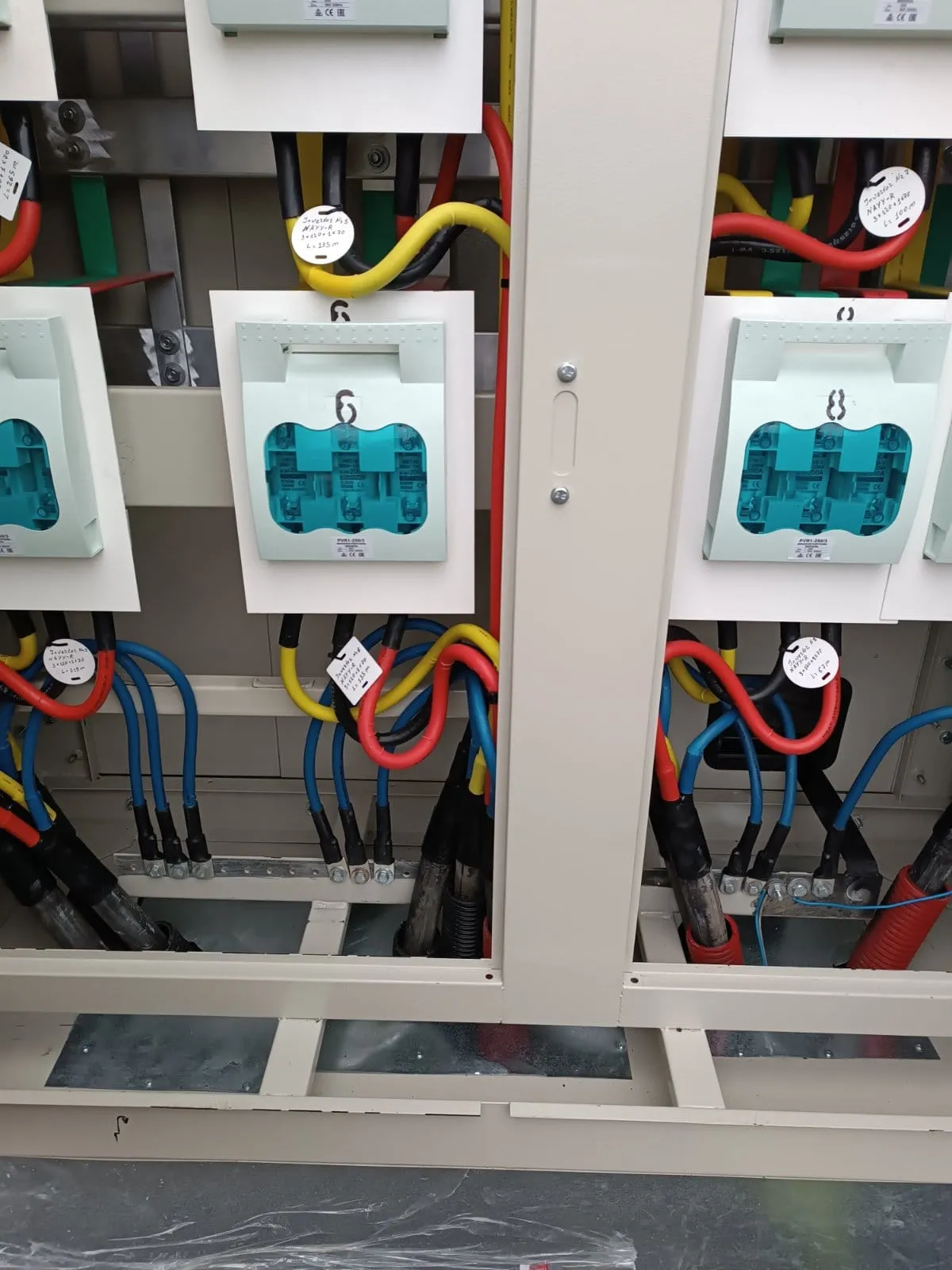

    Tablourile de joasă tensiune și conectarea tuturor invertoarelor la postul de transformare.

  7. 7

    Punere în funcțiune — ianuarie 2025

    Postul de transformare finalizat, verificări, conectare și punerea în funcțiune a parcului.

  8. Urmează

    Etapa următoare: 2,09 MWh de stocare Hoymiles

    În același parc integrăm 8 dulapuri de stocare Hoymiles HoyUltra 261A (HESS-261-2h): 2.088 kWh și 1 MW putere, adică aproximativ două ore de funcționare la putere maximă. Energia produsă ziua va fi folosită și seara, iar vârfurile de putere vor fi acoperite din baterii. Punerea în funcțiune este planificată pentru sfârșitul lunii octombrie 2026 — vom publica aici fiecare etapă.

    8dulapuri HoyUltra 261A
    2.088 kWhcapacitate totală
    1 MWputere de încărcare / descărcare
    14 zilelivrare
    5 anigaranție
    oct. 2026punere în funcțiune planificată
    • EMS (sistemul de management al energiei) inclus în soluția Hoymiles
    • Inginer Hoymiles la punerea în funcțiune, alături de echipa CIVAC

    Ce este deja pregătit

    • Aviz de racordare obținut de la Premier Energy Distribution (iunie 2026): 2.000 kWh capacitate de stocare și 990 kW putere de injecție aprobate, racordare la 10 kV
    • Proiect de execuție elaborat (septembrie 2026): schema electrică, trasee de cabluri și integrarea celor 8 dulapuri în postul de transformare existent
    • Monitorizare în timp real a puterii injectate și extrase din rețea, conform cerințelor operatorului
    Hoymiles HoyUltra 261A (HESS-261-2h)

Echipamente folosite

Hoymiles · Stocare MWh

Hoymiles HoyUltra 2000M

Container all-in-one de 2–2,61 MWh, 2/3/4 ore, certificat TÜV Rheinland — lansat în Europa în septembrie 2026

  • 2,61 MWhcapacitate max.
  • 1,25 MWputere max.
  • 2 / 3 / 4 hvariante de durată
Huawei · Invertoare

Huawei SUN2000-150K-MG0

Invertor de rețea trifazat de 150 kW, noua generație Huawei pentru proiecte comerciale și industriale

  • 150 kWputere nominală
  • 98,8%randament max.
  • 7 MPPT21 de intrări
Hoymiles · Rezidențial

Hoymiles HiOne

Sistem all-in-one pentru casă: invertor hibrid 3,6–20 kW și baterii de 8 până la 64 kWh

  • 3,6–20 kWinvertor hibrid
  • 8–64 kWhbaterii
  • 0 mstrecere pe rezervă

Primiți o ofertă personalizată în 24 de ore

Spuneți-ne ce vă interesează. Vă sunăm, analizăm consumul și vă propunem soluția potrivită — fără obligații.

Datele sunt folosite doar pentru a vă contacta în legătură cu această cerere.

Sună WhatsApp Cere ofertă
